VÁCH NGĂN, SÀN, TƯỜNG, TRẦN
Xây dựng nhà hàng
Phần khó là điều phối nhiều đội thợ cùng lúc trên một công trường, sao cho không đội nào phải đứng chờ đội nào. Vách ngăn dựng xong thì tới lớp hoàn thiện sàn, tường và trần, mỗi lớp một đội khác nhau.
- Khảo sát hiện trạng
- Lập tiến độ
- Thi công tại công trường
- Nghiệm thu hoàn thiện
New Sky làm phần xây dựng nhà hàng thế nào?
Xây dựng, gồm khảo sát hiện trạng và kết cấu, dựng vách chia khu, hoàn thiện sàn, tường và trần, là 1 trong 6 hạng mục chúng tôi làm trọn gói cho một nhà hàng. Tới tháng 9/2026, New Sky đã và đang thiết kế và thi công gần 170 nhà hàng, trong đó có Long Wang ở Vincom 191 Bà Triệu, Long Wang ở tòa 17T4 Hoàng Đạo Thúy, Bò Tơ Quán Mộc ở Võ Oanh. Trên mặt bằng cũ, chúng tôi khảo sát kết cấu trước khi đập, và tính trước từng loại mặt bằng phải qua mấy lượt duyệt.
Chi phí của 2 nhà hàng cùng cỡ lệch nhau vì nhiều thứ; trang này nói kỹ 2 thứ thuộc về mặt bằng: người thuê trước để lại gì dưới sàn và sau tường, và mặt bằng là nhà phố, khối đế hay trung tâm thương mại.

Cập nhật 07/10/2026
Phần xây dựng ở những nhà hàng đã làm
Dưới đây là 3 trong số các nhà hàng chúng tôi đã làm phần xây dựng, mỗi nhà hàng trên một loại mặt bằng. Mỗi thẻ kèm một chi tiết phần xây dựng giúp chủ đầu tư đỡ tốn tiền hoặc tránh được hỏng hóc.

Long Wang
Bản vẽ ghi chống thấm sàn bếp làm nhiều lớp, quét lên chân tường cao 1.200mm, rồi ngâm nước thử. Sàn có chỗ thấm thì lộ ra ngay lúc ngâm thử, trước khi lát gạch, khỏi phải bóc gạch lên làm lại.

Long Wang
Sau bàn giao nhà hàng này, chúng tôi rà soát lại những chỗ dùng thực tế chưa ổn. Ram dốc lên bếp bị trơn, khó lau, nên bản vẽ sửa ghi đục ram dốc thành 3 bậc, mép bậc gắn nẹp đồng chống trơn, để người bưng đồ ra vào bếp khỏi trượt ngã.

Bò Tơ Quán Mộc
Bản vẽ ghi rõ: trước khi đập tường tầng 3 phải đỡ kèo mái bằng khung thép hộp. Tường cũ có thể đang gánh một phần mái, đỡ trước thì tháo tường ra mà mái không sụt theo.
Cải tạo nhà hàng: phần xây dựng gồm những việc gì, dừng ở đâu?
Phần xây dựng biến một mặt bằng thành chỗ đủ điều kiện lắp bếp và kê bàn ghế. Ở chỗ chúng tôi, phần này gồm 3 việc, theo đúng thứ tự:
- Khảo sát hiện trạng và kết cấu, trước khi đập bất cứ thứ gì.
- Dựng vách chia khu theo bản vẽ đã duyệt.
- Hoàn thiện sàn, tường và trần.
Phần xây dựng dừng ở chỗ các hạng mục khác bắt đầu. Đường ống, dây điện, ống gió là việc của cơ điện. Bàn, giá kệ, chậu rửa trong bếp là inox bếp. Đồ gỗ, quầy, trần trang trí là nội thất. Thiết kế và biển hiệu cũng là 2 hạng mục riêng, mỗi hạng mục một dòng riêng trong báo giá. Khoanh rõ như vậy thì lúc đặt 2 bản báo giá cạnh nhau, anh chị biết dòng xây dựng của mỗi bên đang gồm những gì. Chi phí thi công một nhà hàng chia ra những khoản nào, chúng tôi viết riêng ở bài chi phí thi công một nhà hàng gồm những khoản gì.
Có điều phần xây dựng lại đứng chen giữa các hạng mục kia. Đường ống, dây điện phải nằm trong tường trước khi trát; ống gió và giá treo phải lên trước khi đóng trần. Chúng tôi nhận trọn 6 hạng mục của một công trình trong một đầu mối, nên thứ tự các đội vào mặt bằng do một bên xếp, anh chị không phải tự điều phối 6 bên. Từng hạng mục làm gì, xem ở trang Dịch vụ.
Nhà phố, khối đế, trung tâm thương mại: mỗi loại vướng ở đâu?
Nhà phố vướng kết cấu cũ và phần ngầm người trước để lại. Khối đế vướng giờ giấc và cư dân sống ngay bên trên. Trung tâm thương mại vướng bộ quy định riêng của từng chuỗi và số lượt duyệt hồ sơ.
Tới tháng 9 năm 2026, trong 168 cơ sở chúng tôi đã và đang làm cho 10 thương hiệu nhà hàng của cùng một chủ đầu tư, 100 nằm trong trung tâm thương mại, 57 ở nhà phố, 8 ở khối đế chung cư, tức phần thương mại dưới chân một tòa căn hộ hay tòa văn phòng. 3 chỗ còn lại là tổ hợp dịch vụ và trụ sở công ty. Trong 168 cơ sở, nhà phố có mặt sớm nhất: từ 2017 tới 2023 chưa cơ sở nào nằm trong trung tâm thương mại.
Chỗ khác nhau lớn nhất giữa 3 loại mặt bằng không nằm ở tay nghề thợ, mà ở số lượt duyệt phải qua trước khi được đụng vào mặt bằng:
| Loại mặt bằng | Vướng chủ yếu ở đâu | Hồ sơ mất bao lâu |
|---|---|---|
| Nhà phố | Kết cấu nhà cũ, và phần ngầm người trước để lại. Đường điện nước vào nhà thường phải tự lo | Khoảng 30 ngày |
| Khối đế chung cư | Giờ giấc, và cư dân sống ngay bên trên | 30 ngày, cộng một lượt duyệt của ban quản trị |
| Trung tâm thương mại | Mỗi chuỗi trung tâm thương mại một bộ quy định riêng: hồ sơ gồm những gì, được làm vào khung giờ nào, nghiệm thu qua mấy cửa | 30 ngày, cộng khoảng 2 tháng làm việc với ban quản lý trung tâm |
Ở nhà phố, hồ sơ chốt xong với anh chị là chúng tôi triển khai. Vào trung tâm thương mại thì cả bộ phải gửi sang ban quản lý trung tâm duyệt lại. Bên họ nhận hồ sơ thì 15 ngày sau mới trả lời, và sửa một chi tiết là đi lại đúng vòng 15 ngày. Ở khối đế, ngoài ban quản lý tòa nhà còn lượt duyệt của ban quản trị, tức nhóm đại diện cư dân, và của chính những người sống ngay bên trên nhà hàng. Trung tâm thương mại khác nhà phố ở những chỗ nào nữa, chúng tôi viết ở bài làm nhà hàng trong trung tâm thương mại khác nhà phố ở đâu.
Số ngày trong bảng là thời gian làm và duyệt hồ sơ thiết kế, chưa phải thời gian thi công. Trước khi ký hợp đồng thuê, anh chị hỏi bên cho thuê xem mặt bằng phải qua những lượt duyệt nào, mỗi lượt mất bao lâu. Số ngày hồ sơ là căn cứ để thương lượng khoản miễn tiền thuê trong lúc thi công; đoán lệch một tháng thì khoản xin miễn cũng lệch theo.
Riêng nhà phố thì chọn căn nào là chốt luôn phần lớn khoản tiền cải tạo. Trong trung tâm thương mại, các mặt bằng do tòa nhà chia sẵn, nên chọn mặt bằng chủ yếu là chọn vị trí. Ngoài phố thì các căn khác hẳn nhau về kết cấu, phần ngầm và chiều cao trần, nên ở nhà phố chúng tôi thường đi cùng anh chị từ lúc chọn căn.
Mặt bằng cũ giấu chi phí ở đâu, và khảo sát kết cấu trước thì được gì?
Phần đắt tiền nhất của một mặt bằng cũ nằm đúng chỗ không nhìn được lúc đi xem. Có 3 chỗ:
- Dưới sàn và sau tường. Anh chị mở vòi ra, nước chạy bình thường; mặt bằng trước đó đã làm nhà hàng thì càng dễ tin mọi thứ còn tốt. Tới lúc đập ra sửa mới lộ hệ cũ hỏng nhiều chỗ. Nhà phố lại thường không có hồ sơ hoàn công, tức bộ bản vẽ ghi lại đường ống chạy đâu, dây đi lối nào. Thiếu bộ bản vẽ này thì phải kiểm lại từ đầu: thẩm định kết cấu, rồi dùng máy dò tìm chỗ rò rỉ trên đường ống.
- Trên trần. Từ sàn lên trần hoàn thiện cần còn khoảng 2,6 tới 2,8m. Giữa trần thô của tòa nhà và trần hoàn thiện còn phải treo thông gió, điều hòa, máng cáp, đèn. Trần thô thấp sẵn thì treo xong, chỗ thấp nhất có khi chỉ còn 2,2m, và con số này chỉ lộ ra khi đo tận nơi.
- Trong kết cấu. Mặt bằng cơi nới, hay nhà cũ 20 tới 30 năm mà nền chịu tải yếu, thì buộc phải gia cố. Ước từ những mặt bằng chúng tôi đã đi xem, khoảng 60 tới 70% là nhà dưới 20 năm tuổi, khá kiên cố, nên không phải trường hợp nào cũng tốn khoản gia cố.
Người thuê trước hiếm khi cố tình giấu.
Thực ra không phải họ quên, mà họ không biết là có những đầu mục như hạ tầng ngầm, điện nước cũ.
Lưu Văn Sỹ, Cố vấn kinh doanh nhà hàng — Giám đốc New Sky
Hỏng ở kết cấu có khi tới lúc nhà hàng đã chạy một thời gian mới lộ ra. Một chuỗi nhà hàng phong cách Hà Nội xưa, nhiều gỗ và cây, sau một thời gian dùng thì vách gỗ bị mối ăn rỗng ruột, mối ăn lên tới mái, mái sệ hẳn xuống. Chúng tôi gia cố lại bằng sắt, tức chêm thêm khung sắt đỡ lấy phần đã yếu mà vẫn giữ kết cấu cũ; có chỗ thì bỏ hẳn, làm lại lớp hoàn thiện mới.
Tính riêng hạng mục xây dựng, khoản phát sinh ở một mặt bằng cũ có thể chiếm 10 tới 20% dự toán của chính hạng mục này, có công trình lên tới một nửa. Khảo sát kết cấu trước khi đập không làm khoản phát sinh biến mất. Khảo sát chỉ đưa khoản phát sinh vào bản khái toán, tức bản tính tổng chi phí đầu tư lập trước khi ký, lúc anh chị còn tính được.
Hai bài đọc tiếp về mặt bằng cũ:
- Phần ngầm không có bản vẽ thì kiểm thế nào trước khi đặt cọc: phần ngầm điện nước không có hồ sơ hoàn công.
- Trần thấp, cửa nhỏ, điện yếu mỗi thứ đội thêm khoản gì: trần thấp, cửa nhỏ, điện yếu tốn thêm những gì.
Ở Aeon Mall Huế, thiếu đội thợ tại chỗ thì chúng tôi gỡ thế nào?
Chúng tôi gỡ bằng cách tổ chức lại các tổ đội tuyển ngay ở Huế, chứ không đưa nhà thầu từ xa vào.
Công trình nằm trong Aeon Mall Huế, một trung tâm thương mại đang mở cửa bán hàng. Ở xa như vậy, nhiều nhà thầu quen làm với chúng tôi không đi được, nên phải tuyển nhà thầu ngay tại Huế. Các đội ở Huế chưa từng làm trong trung tâm thương mại, chưa quen nội quy và tiêu chuẩn ở đây, nên nhiều đội vào rồi bỏ. Riêng hạng mục sơn bả thạch cao, tức làm phẳng và láng mặt tường trước khi sơn, chúng tôi tìm tới gần 20 nhà thầu.
Có lúc chúng tôi đã tính đưa nhà thầu từ Hà Nội hoặc Sài Gòn vào. Rồi thôi, vì gỡ được bằng cách tổ chức lại, 3 việc:
- Ghép 2 tổ đội. Tuyển 2 tổ đội ở Huế rồi ghép vào cùng làm, chúng tôi điều phối chung.
- Phân khu. Khu nào của tổ nào, chia rõ.
- Chia đầu mục công việc. Đầu việc nào tổ nào chịu, chia rõ ràng.
Aeon Mall vẫn đón khách suốt thời gian thi công, nên ca làm dồn vào đêm, từ 11 giờ đêm tới 5 giờ sáng. Thợ ở Huế quen làm ban ngày, nên tiền công ca đêm đội lên rất nhiều. Bài mở nhà hàng ở tỉnh xa, tìm nhà thầu quen nội quy trung tâm thương mại kể vì sao ở tỉnh xa khó tìm đội quen nội quy.
Nhiều đội cùng một công trường thì ai giữ thứ tự?
Thứ tự do một đầu mối giữ: chúng tôi nhận trọn 6 hạng mục, nên tự xếp lượt các đội vào mặt bằng. Công trường hay đứng vì một mắt xích rời ra: một đội bỏ giữa chừng, một lượt duyệt chưa qua, hay mấy đội cùng vào một chỗ mà không ai chia phần cho rõ.
Phần xây dựng nằm giữa nhiều mắt xích. Ở một nhà hàng trong Vincom Mega Mall Smart City, bảng tiến độ kế hoạch xếp phần xây dựng theo thứ tự: làm tường ngăn và tô trát, rồi chống thấm, rồi mới đóng thạch cao (khu khách 7 ngày, khu bếp 3 ngày). Thạch cao và sơn bả xong thì mới tới lượt lắp biển.
Chúng tôi canh tiến độ ở 4 chỗ công trình hay chậm:
| Khâu | Nguyên nhân |
|---|---|
| Chốt mô hình kinh doanh | Đổi mô hình lúc hồ sơ đang làm dở thì cả bộ phải làm lại, dù chưa ai đụng tới mặt bằng |
| Lượt duyệt của ban quản lý trung tâm | Mỗi lần gửi hồ sơ là 15 ngày chờ trả lời. Sửa một chi tiết mất thêm nửa tháng |
| Lượt duyệt của cư dân ở khối đế | Bộ phận kỹ thuật tòa nhà duyệt xong rồi, ban quản trị và cư dân bên trên vẫn có thể chặn một phương án đã lắp. Chặn là tháo ra làm lại theo hướng khác |
| Giai đoạn hoàn thiện chi tiết | Phần thô chưa xong mà thông gió, điện nước, điều hòa, nội thất, sơn bả cùng vào một lúc. 2 đội vướng nhau một buổi là cả dây phía sau lùi theo |
Không dòng nào chữa được bằng cách thúc thợ làm nhanh hơn. 3 dòng đầu chữa bằng cách biết trước rồi xếp lại thứ tự; dòng cuối chữa bằng cách chia phần cho rõ trước khi các đội cùng vào. Giai đoạn nào nhiều đội cùng vào một lúc, chúng tôi viết ở bài giai đoạn nào của thi công nhà hàng hay chậm, và vì sao. Một công trình cải tạo chạy trọn của chúng tôi, kể cả phần bàn giao, nằm ở hồ sơ Tổ hợp 84 Ngọc Khánh.
Đơn giá xây dựng nhà hàng: các nơi khác đang chào mức nào?
2 trang báo giá công khai chúng tôi chép tháng 9 năm 2026 đều chào theo m² sàn và gộp nhiều phần việc, không riêng phần xây dựng: nơi thứ nhất một mức chung 5 tới 8 triệu đ/m², nơi thứ hai chia theo phong cách, từ 3,5 tới 5 triệu đ/m² ở hàng hiện đại tới 6 tới 10 triệu đ/m² ở hàng cao cấp.
Bảng dưới chép đúng từng hàng 2 trang đăng, để riêng từng nơi, không gộp thành một khoảng, vì gộp lại sẽ ra một mức giá không nơi nào thật sự chào.
| Nơi đang công bố | Hàng họ đăng |
|---|---|
| Nơi thứ nhất, một mức chung | Từ 5.000.000 tới 8.000.000 đ/m², tức 5 tới 8 triệu đ/m² |
| Nơi thứ hai, hàng phong cách hiện đại | 3,5 tới 5 triệu đ/m² |
| Nơi thứ hai, hàng phong cách công nghiệp | 3,5 tới 5 triệu đ/m² |
| Nơi thứ hai, hàng phong cách Nhật Bản | 4 tới 6 triệu đ/m² |
| Nơi thứ hai, hàng phong cách tân cổ điển | 5 tới 7,5 triệu đ/m² |
| Nơi thứ hai, hàng phong cách cao cấp | 6 tới 10 triệu đ/m² |
Cả 2 trang đều đặt tên là báo giá thi công nội thất nhà hàng. Nơi thứ hai có ghi phạm vi: phần thô, gồm tường, lát nền, trần, điện nước, chiếm 25 tới 30% con số, bếp công nghiệp 30 tới 35%. Nơi thứ nhất không ghi con số gồm những gì. Cả 2 mức do chính đơn vị nhận việc tự đăng để mời chào, không phải định mức của ngành, cũng không phải giá chúng tôi đang chào.
Cầm một bản báo giá theo m² sàn thì đừng so con số trước. Hỏi con số gồm những gì đã, rồi mới đặt 2 bản báo giá cạnh nhau: hai bên tính cho hai phần việc khác nhau thì bên báo thấp hơn chưa chắc đã rẻ hơn. Phần xây dựng của chúng tôi gồm 3 việc kê ở đầu trang. Đơn giá phần xây dựng bám vào hiện trạng từng mặt bằng, phải xem tận nơi mới tính được. Vì sao 2 nhà hàng cùng diện tích mà chi phí chênh lệch nhau xa: đọc tiếp ở bài 2 nhà hàng cùng diện tích mà chi phí thi công chênh lệch nhau.
Bảo hành phần xây dựng: hợp đồng phải ghi những gì?
Với nhà hàng của tư nhân, luật không ấn định thời hạn bảo hành; điều luật bắt là hợp đồng phải ghi đủ 8 món, từ thời hạn, giá trị tới cách hoàn trả tiền bảo hành.
Nghị định 207/2026/NĐ-CP, Điều 32, đặt mức không ít hơn 24 tháng cho công trình cấp đặc biệt và cấp I, không ít hơn 12 tháng cho các cấp còn lại, nhưng 2 mốc này chỉ ràng buộc công trình dùng vốn nhà nước. Công trình dùng vốn khác, tức phần lớn nhà hàng, thì điều luật ghi là có thể tham khảo để áp dụng.
Khoản 2 của cùng điều kê 8 món chủ đầu tư phải thỏa thuận trong hợp đồng với nhà thầu:
| Món hợp đồng phải ghi | Đọc ra là gì |
|---|---|
| Quyền và trách nhiệm của các bên | Ai chịu phần nào, và hỏng thì gọi ai |
| Thời hạn bảo hành | Bao lâu, và tính từ ngày nào |
| Biện pháp bảo hành | Hỏng thì sửa theo cách nào |
| Hình thức bảo hành | Bảo hành bằng cách nào: giữ lại một khoản tiền, hay nhận một thư bảo lãnh |
| Giá trị bảo hành | Bao nhiêu tiền, hoặc bằng bao nhiêu phần trăm hợp đồng |
| Việc lưu giữ và sử dụng tiền bảo hành | Trong thời gian bảo hành thì khoản tiền nằm ở đâu |
| Việc hoàn trả tiền bảo hành | Khi nào trả lại, và cần ai xác nhận |
| Tài sản bảo đảm hoặc bảo lãnh | Nếu không giữ tiền thì giấy tờ nào đứng ra thay, và do ai phát hành |
Thời hạn bảo hành tính từ ngày chủ đầu tư nghiệm thu, không tính từ ngày ký hợp đồng. Điều luật ghi rõ áp cả cho công trình cải tạo, nâng cấp, nên mặt bằng cũ sửa lại cũng nằm trong điều luật. Nhà thầu chỉ nhận lại tiền bảo hành khi hết hạn bảo hành và chủ đầu tư xác nhận nhà thầu đã làm xong trách nhiệm bảo hành.
Cùng điều luật còn 2 chỗ đáng mang ra bàn lúc thương lượng. Một, nhà thầu chịu bảo hành phần việc do chính nhà thầu làm, nên hạng mục anh chị tự mua tự lắp không nằm trong bảo hành của bên thi công. Hai, 2 bên đặt được hạn riêng cho từng hạng mục, ngoài hạn chung của cả công trình. Chống thấm khu sàn ướt và phần kết cấu là 2 chỗ đáng xin hạn dài hơn: hỏng ở đây thì phải bóc lớp hoàn thiện ra mà làm lại.
Số tháng bảo hành của một công trình ghi trong hợp đồng của chính công trình ấy. Hỏng thì gọi ai, gọi trong bao lâu, chúng tôi viết ở bài bảo hành thi công nhà hàng gọi ai, trong bao lâu. Trước khi đặt bút ký, anh chị dò hợp đồng xem đã đủ 8 dòng của bảng trên chưa.
Hạng mục thực hiện
Khảo sát hiện trạng và kết cấu
Mặt bằng cũ luôn có những phần chỉ lộ ra khi mở nó ra, nên đây là việc đi trước: đo đạc tận nơi, thẩm định kết cấu, dò đường ống và dây điện người thuê trước để lại.
Dựng vách chia khu
Dựng khung thép rồi đóng tấm, chia lại mặt bằng theo bản vẽ đã duyệt: luồng khách, luồng đồ, khu bếp tách khỏi khu ngồi.
Hoàn thiện sàn, tường, trần
Lớp hoàn thiện là phần làm sau cùng, sau khi lớp chống thấm đã được ngâm nước thử đạt và các hệ kỹ thuật đi trên trần đã được nghiệm thu.
Trước khi thuê làm phần xây dựng
Cải tạo, sửa chữa nhà hàng cũ mất bao lâu?
Thời gian tới ngày mở cửa gồm 3 khoảng cộng lại: làm hồ sơ, chờ duyệt, rồi thi công thật. 2 khoảng đầu chúng tôi kể số ở bảng loại mặt bằng phía trên. Khoảng thứ ba thì phải nhìn tận mặt bằng mới nói được, vì nó bám vào chỗ người trước để lại. Lấy một công trình cho dễ hình dung: Tổ hợp 84 Ngọc Khánh là nhà phố cũ ở Ba Đình, Hà Nội; từ ngày nhận mặt bằng tới ngày khai trương là 16 ngày.
Khảo sát kết cấu trước khi đập thì được gì?
Được biết sớm. Ở một mặt bằng cũ, khoản gia cố cột dầm thường vẫn phải chi dù có khảo sát hay không. Khoản tiền vẫn như nhau, khác nhau chỉ ở chỗ anh chị biết nó lúc nào. Biết trước thì nó nằm gọn trong bản khái toán và còn tính được; biết giữa chừng thì nó thành phát sinh, và lúc ấy chỉ còn cách trả.
Trung tâm thương mại đang mở cửa bán hàng thì thi công vào lúc nào?
Ca đêm, vì trung tâm đang đón khách thì không có lựa chọn nào khác. Điều đáng hỏi cho rõ trước khi ký là khoản chênh lệch giữa nhân công đêm và nhân công ngày do bên nào chịu, vì với một công trình dài ngày thì khoản chênh lệch không nhỏ.

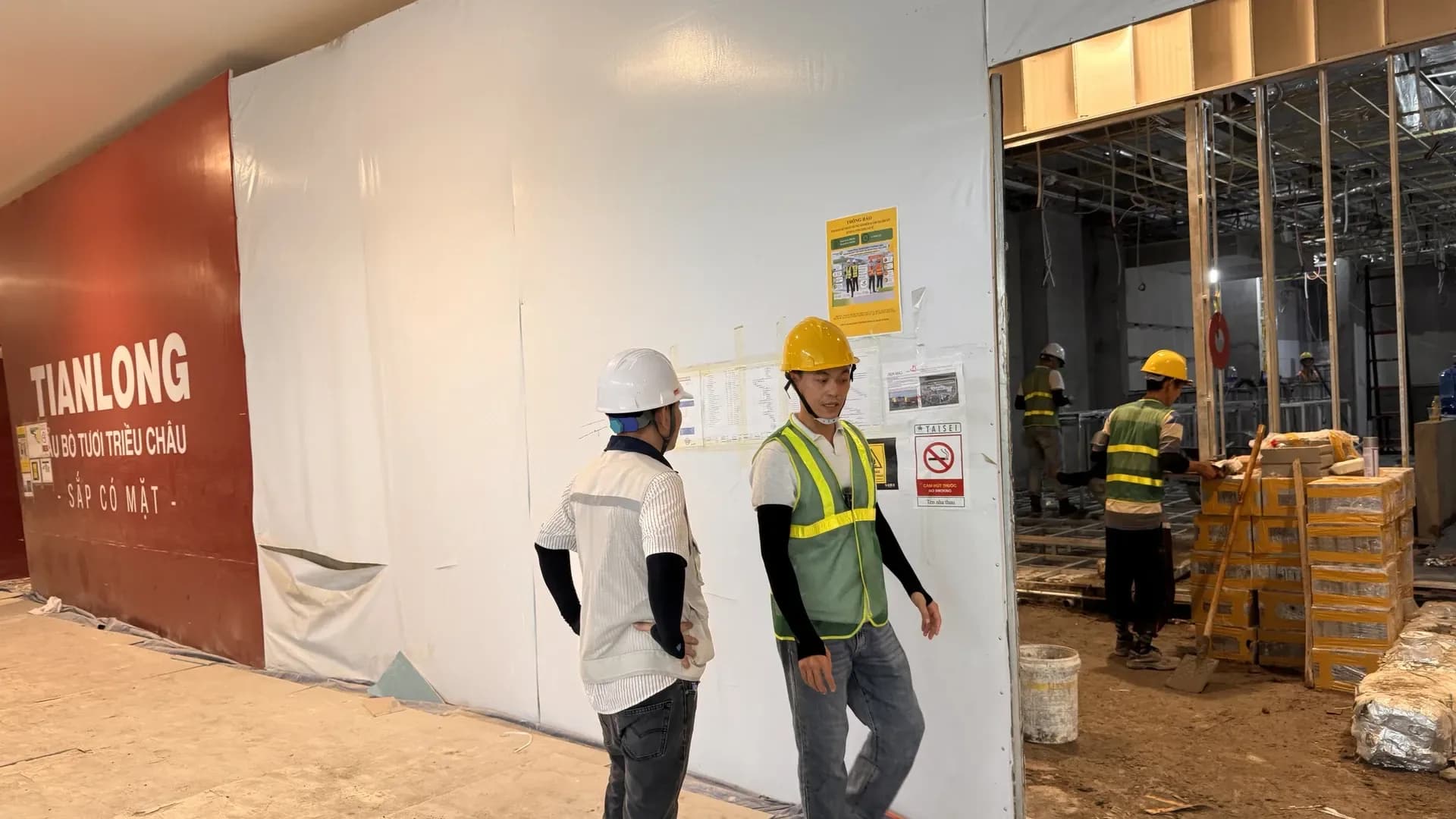

Nội quy thi công trong trung tâm thương mại: làm đêm, giờ chuyển hàng
